配电室消防改造要停电么?不停电加装火灾预警系统的做法

配电室消防改造,卡住项目的往往不是预算,是停电窗口。低压柜一停,产线、机房、冷库都得跟着停,而 GB 14287.5-2025 已经给出强制实施时间表,这件事不能再一直拖下去。这篇讲清楚不停电加装的完整做法:监测什么、装在哪、怎么选型、装完怎么验收,四件事一次说透。

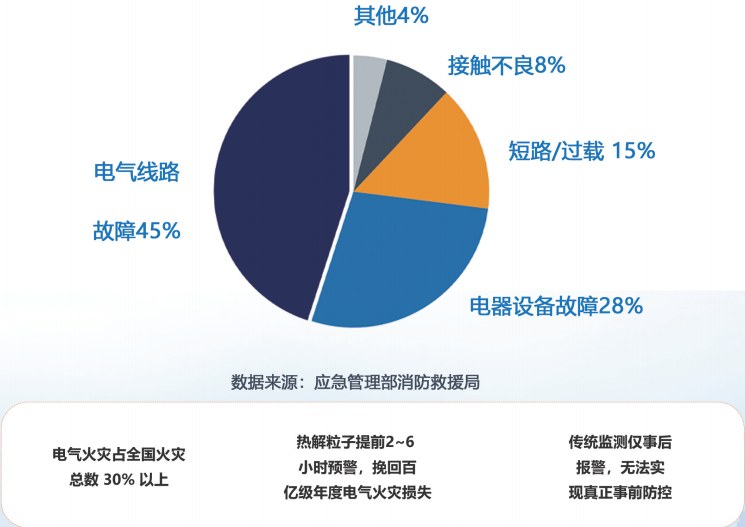

电气火灾成因分布:电气线路故障 45%、电器设备故障 28%、短路过载 15%、接触不良 8%,电气火灾占全国火灾总数 30% 以上

先给结论:配电室消防改造不一定要停电,取决于是不是要动一次回路。凡是必须给每路出线穿 CT、逐点贴测温片、动母排的方案,停电窗口省不掉;换成热解粒子式探测,探测器是导轨安装模块、干脆不碰一次回路,供电从二次侧或检修电源取,通讯能走无线,改造窗口就从“大半天”压到“一次例行巡检”。三个前提:监测对象不介入一次回路、通讯免布线、供电取自二次侧,缺一条就得重新算停电计划。

一、先算一笔停电账

配电室是电气火灾的高发区。按应急管理部消防救援局的统计,电气火灾占全国火灾总数 30% 以上,其中电气线路故障占比接近一半。而配电室恰恰是最不适合“事后处理”的地方——柜体密集、线缆集中,一处端子过热就可能殃及整排柜子。

时间表也已经写死:GB 14287.5-2025《电气火灾监控系统 第 5 部分:热解粒子式电气火灾监控探测器》进入强制实施阶段,新建和改造项目的火灾预警配置有了硬性依据。

传统做法为什么绕不开停电?剩余电流式探测器要给每一路出线穿 CT、接零序回路,接线量大还容易误报;测温式要逐点贴装,柜内盲区多。这些都是“动一次回路”的活,一停电就是大半天。

改造卡点的本质,是传统探测器必须介入一次回路。绕开它的办法,是换一个不需要介入的监测对象。

二、抢在冒烟之前

线缆绝缘材料受热到 150–300℃ 时,会持续释放直径只有 1nm–10nm 的热解粒子。这个阶段没有可见烟,烟感毫无反应——它要等更大颗粒出现才报警。在实测中,热解粒子探测比传统烟感提前 2–6 小时捕捉到隐患。

打个比方:屋里的电线开始“烤糊”时,最先出现的是那股焦味,而不是明火。热解粒子探测,闻的就是这股“焦味”——烟感等的是火。

只测粒子还不够。灰尘、设备启动都会带来干扰,误报多了值班员就疲了。热解粒子式火灾智能预警系统 WRS-EFA 系列用两层设计压误报:一是粒子与温度双模监测,两个量同时越限才触发报警;二是灵敏度自适应算法,报警阈值随环境温度动态调整。温度报警还有回差设计——降到阈值以下 3℃ 才解除,避免临近阈值反复抖动。

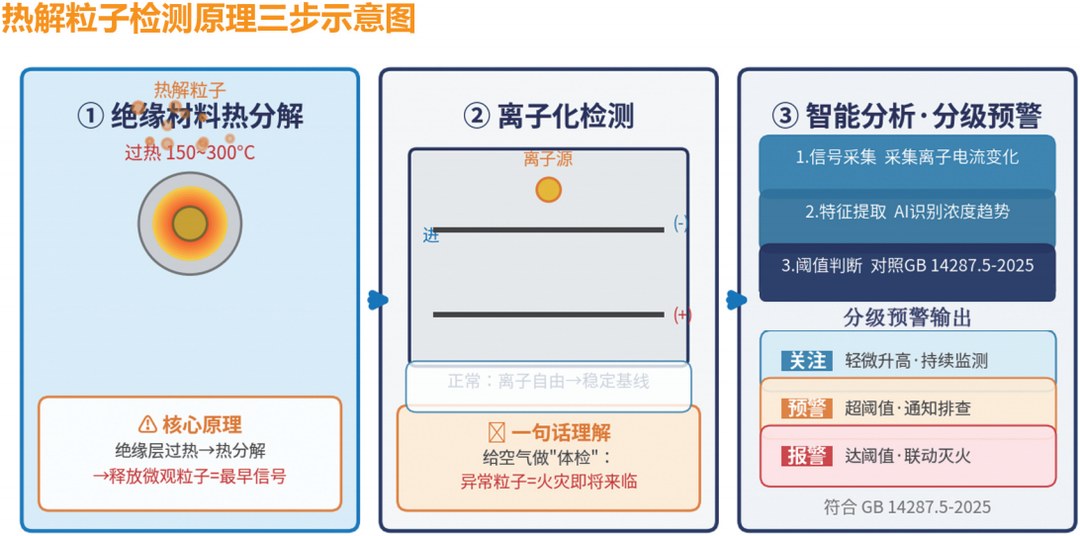

热解粒子检测原理三步:绝缘材料过热 150~300℃ 热分解 → 离子化检测 → 智能分析分级预警(关注/预警/报警)

三、加装方式怎么选

不停电加装的可行性,主要由通讯方式决定。WRS-EFA 系列按组网方式分三种,对应三类现场。

型号通讯方式适合的现场
WRS-EFA00RS485/CAN 有线新建站或已有通讯干线,探测器离主机不远
WRS-EFA01433MHz 无线,通讯距离 600m技改加装首选:免布线,不动柜体桥架
WRS-EFA024G 云端分散站点、无人值守,小程序远程查看

这张表建议保存,改造方案沟通时对着查。选型逻辑一句话:能布线用 EFA00,不想动线用 EFA01,站点分散用 EFA02。

规模再往上,可以配边缘计算智能终端 WRS-GTY01 做本地诊断与联动灭火,或用 WRS-3000 主机集中管理 256 个点位;灭火侧按场景配全氟己酮或热气溶胶装置,报警确认后自动处置,形成从感知到处置的闭环。

四、装在哪、怎么装

探测器本体是 175×112.5×45mm 的导轨安装模块,铝镁合金外壳,装在柜内导轨或底座上即可。三个安装要点。

第一,进风区必须畅通。热解粒子从进风区进入探测腔,装在贴墙死角或被线槽挡住,浓度统计就失准。

第二,避开出风口正对位置与震动源。防止气流直吹导致读数失真。

第三,与带电端子保持安全距离。接线按说明书顺序接,端子定义见下表。

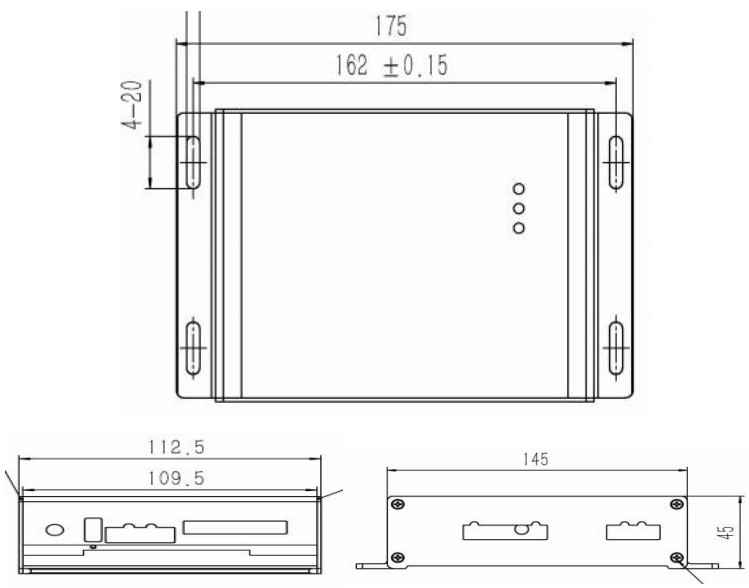

WRS-EFA 探测器外形与安装尺寸:本体 175×112.5×45mm,导轨安装孔 4-20

探测器外形与安装尺寸(单位:mm)

供电是“不停电”的关键一环:装置支持交流 100–242V、直流 100–250V 宽压输入,静态功耗小于 5W,可直接从二次回路或检修电源取电,配合一次例行巡检的窗口即可完成通电,全程不触碰母排与出线电缆。

边界也要说清楚:使用地点不能有爆炸危险介质,防爆工况需要单独评估方案,不能直接照搬;蒸汽、腐蚀性气体较重的场所同样要先看环境再定。

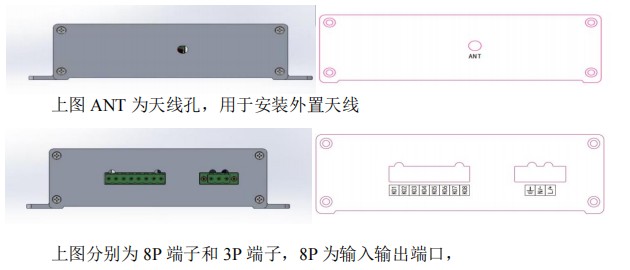

WRS-EFA 端子说明:8P 为输入输出端口(K01/K02 消防联动、K03/K04 报警输出、K05/K06 备用、K08/K09 水浸输入),3P 为电源输入 L/N/地

端子布置与定义

端子定义说明
K01 / K02消防联动端口报警确认后联动风机、声光报警、切除非消防电源
K03 / K04报警输出端口干接点输出,可接现有消防主机
K05 / K06备用预留扩展
K08 / K09水浸状态输入接入水浸传感器状态信号
3P(L/N/地)电源输入交流 100–242V、直流 100–250V 宽压,按图示顺序接线

五、装完怎么验收

通电前五项检查:进风区畅通;型号与电气参数和订货一致;插件插接到位、无松动脱落;无机械损伤、连线完好;电源与通信线序正确。

通电后三步验证:先看指示灯——电源灯常亮、运行灯闪烁、联网灯状态正常;再核对阈值整定清单并存档;最后做一次报警与联动测试,确认粒子或温度越限时声光报警正常、消防联动端口能正确动作。

投运后建议每月导出一次粒子浓度与温度曲线。曲线的价值在事后:真出了异常,浓度上升的起点和斜率就是最直接的证据。

不停电加装的三个前提——监测对象不介入一次回路、通讯免布线、供电取自二次侧。三者齐备,改造窗口就从“大半天”压缩到“一次巡检”。

六、四步自查:你的配电室能不能不停电加装

拿这四问对着自己的现场过一遍,四条全过,才谈得上不停电。

顺序自检问题过关条件不满足怎么办
1监测对象不介入一次回路?选热解粒子式探测:导轨安装,不穿 CT、不动母排、不开柜传统穿 CT/贴片方案,停电窗口省不掉
2供电能否取自二次侧?交流 100–242V/直流 100–250V 宽压,功耗 <5W,检修电源即可需专门停电接引电源
3通讯方式能否落地?有线干线→EFA00;免布线 ≤600m→EFA01;分散站点→EFA02需中继或边缘终端,组网单独评估
4环境是否满足边界条件?无爆炸危险介质,无重蒸汽、腐蚀性气体防爆/腐蚀工况先出专项方案,勿照搬

四步全过,改造窗口就是一次例行巡检——全程不触碰母排与出线电缆,通电验证按上面的验收三步走。

总结

回到开头的问题:配电室消防改造不一定要停电。要不要停电,取决于监测方式——凡是必须穿 CT、动母排的方案,停电窗口省不掉;换成热解粒子探测,导轨安装、二次侧取电,改造就能避开停电窗口。你的配电室属于哪一种,加装之前先对着上面四节过一遍。

常见问题解答

问:配电室消防改造到底要不要停电?
不一定,取决于监测方式。穿 CT、贴测温片、动母排的方案必须停电;热解粒子式探测是导轨安装模块,不介入一次回路,供电从二次侧或检修电源取,通电配合一次例行巡检就能完成,全程不碰母排与出线电缆。

问:不停电加装,电从哪里取?
从二次回路或检修电源取。WRS-EFA 支持交流 100–242V、直流 100–250V 宽压输入,静态功耗小于 5W,普通检修电源带得动。现场确认柜内有没有可用的二次电源,是判断能不能不停电的第一步。

问:热解粒子探测器真能比烟感早报警?
原理上可以。线缆绝缘受热到 150–300℃ 时会释放 1nm–10nm 的热解粒子,这个阶段没有可见烟,烟感不动作;实测中热解粒子探测比烟感提前 2–6 小时。前提是探测器装在柜内、进风区畅通,装在柜外或贴墙死角,效果要打折。

问:EFA00、EFA01、EFA02 怎么选?
看现场有没有现成的通讯条件。新建站或已有通讯干线、探测器离主机不远,用 EFA00 走 RS485/CAN 有线;技改加装不想动柜体桥架,用 EFA01,433MHz 无线,通讯距离 600m 以内;站点分散、无人值守,用 EFA02 走 4G 云端,小程序远程查看。

问:探测器装在柜内哪个位置?
柜内导轨或底座上,本体是 175×112.5×45mm 的导轨模块。进风区必须畅通,不能被线槽挡住;避开出风口正对位置和震动源;与带电端子保持安全距离。装在贴墙死角,粒子进不去,浓度统计就失准。

问:装完要做哪些验收?
通电前五项检查:进风区畅通、型号参数与订货一致、插件插接到位、无机械损伤、电源与通信线序正确。通电后三步:看指示灯状态、核对阈值整定清单并存档、做一次报警与联动测试。投运后每月导出一次粒子浓度与温度曲线,出事能回溯。

问:防爆场所或者有腐蚀性气体的地方能装吗?
不能直接照搬。说明书明确使用地点不能有爆炸危险介质,防爆工况要单独评估方案;蒸汽、腐蚀性气体较重的场所同样要先看环境再定。这类现场属于四步自查第 4 条过不了的,先出专项方案。

问:不停电加装要多久,影响生产吗?
按三个前提齐备的现场算,改造窗口是一次例行巡检的量级,不占用额外停电计划。前提是监测对象不介入一次回路、通讯免布线、供电取自二次侧。缺任何一条,都得重新排停电窗口。

【相关资料】

杭州沃伦森电气有限公司(WARENSEN)
咨询电话:15325309372(工作日 8:00–17:00)
官网:www.warensen.com
回复【火灾预警】领取《火灾智能预警系统使用说明书》
沃伦森电气二维码:公司微信、公司抖音、官方网站

【延伸阅读】

《配电室火灾预防系统怎么做?从热解粒子探测到预警联动》

《数据中心配电室火灾智能预警系统方案:探测技术、标准要求与落地要点》

【互动提问】

你们配电室上次改造停电排了多久?留言说说柜数和电压等级,我们帮你判断能不能不停电加装。


上一篇:电气火灾智能预警系统厂家怎么判断?资质、案例、服务三方面
