APF 装完 THD 没降,八成不是设备不行,是调试和参数没落地。杭州沃伦森电气(WARENSEN)按四件事拆:先用实测频谱定配置、调试的几个固定动作、定制能力能深到什么参数、辅材交底做到什么程度,最后说明什么现场先不必上 APF。
有源滤波器的原理不复杂:实时检测负载电流里的谐波,输出一个反向的补偿电流抵消掉。原理各家一样,参数表上的差距也越来越小,落地效果却差得很远。
原因通常不在装置本身,而在三个环节:装之前有没有实测频谱、装之后调试有没有按固定动作走完、参数有没有按你的工况改过。这三件事都不写进报价单,但它们决定了补偿能不能到位。
这篇按现场推进的顺序,把要问的四件事拆到具体动作。
变频驱动的注塑机、整流类电源、数据中心 UPS,谐波频谱各不相同:有的 5、7 次为主,有的 3 次突出,还有的 11、13 次不可忽略。按容量报型号,等于按体重配鞋。
APF 出厂默认一般覆盖 3–13 次谐波,对很多现场够用,但对 3 次占比高或者高次谐波突出的现场,只是起点。现场测一次频谱的成本,比装完不达标再返工低得多。
核对动作:问厂家「能不能先做一次现场谐波测试,再按频谱反推补偿次数和容量」。直接按容量报价的,和先测再配的,是两种生意。
APF 调试要做的动作很具体,漏一步轻则补偿打折,重则报警跳闸:

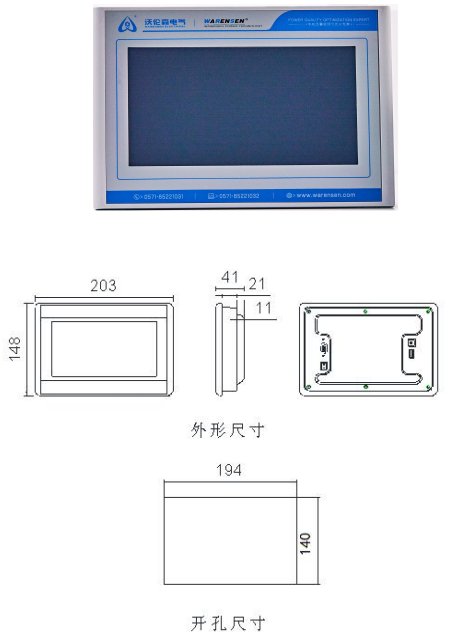

一套规范的调试还应该留下记录:主界面、详细数据、投运前后对比三个界面拍照归档,出问题时能对着数据说话。杭州沃伦森电气的调试流程就写进了说明书的固定步骤——先查接线,再按模块位置逐台设拨码,监控屏上核对电压电流与实测一致后才允许点运行。
核对动作:问「调试谁来做,厂家工程师还是现场电工代做」「投运对比数据给不给」「异常时是电话等远程,还是有人到场」。这三问比参数表有用。
定制能力不是一句「可以定制」,拆开是四件具体的事:

| 定制方向 | 现场要问的话 | 合格答复的样子 |
|---|---|---|
| 电压等级与安装形式 | 0.4kV、0.69kV 各支持什么安装方式 | 明确到机架式/壁挂式,并说明柜内导轨空间与墙面承重的要求 |
| 模块化扩容 | 以后负载涨了怎么加 | 一屏最多管几台模块、加模块后拨码地址怎么改、要不要换整柜 |
| 参数深度 | 补偿次数、无功、不平衡分别怎么设 | 每次谐波可单独设补偿比例,无功系数可调,不平衡可设补偿比例,限幅优先级可选 |
| 边界适配 | CT 已装但位置不理想能不能迁就 | 说明可接受的变比范围与精度等级,明确 CT 装负载侧或电源侧的参数设置 |
这几项落到具体数字上更清楚:0.4kV 机型支持机架式与壁挂式两种安装,0.69kV 机型一般只做机架式;一块监控屏通常管理 6 台模块左右,扩容时加模块、改拨码即可;外接 CT 变比可接受 150:5 到 6000:5(二次 5A),精度要求 0.5 级(开口式)及以上。
参数层面的深度最能看出厂家的定制意愿:每个谐波次数能单独设补偿比例,无功系数、三相不平衡系数可调,满载后的限幅优先级能选无功优先、谐波优先或不平衡优先。谐波与无功都超标的现场,这个优先级怎么设,要按变压器容量和考核方式一起算。
很多项目设备没问题,效果却打折扣,问题出在辅材上。这块厂家有没有主动交底,差别很大:
这些要求在说明书里通常都有,差别在于会不会在图纸会审阶段就提出来。提出来的是服务商,等出问题再说的是供应商。
APF 是电力电子设备,长期运行里有两件事是定期要做的:防尘网建议每月清洗或更换,否则散热变差、补偿效果跟着下降;检修必须停机断电,而且内部是直流母线电容,断电后要等约 10 分钟放电完毕才能动拆装。这些都要在维护计划里提前排进去。
真出故障,看三点:说明书里能不能直接找到技术联系方式(而不是只有销售电话);常见故障能不能通过监控屏的故障告警和历史记录先定位,减少盲目到场;滤网、风机这类耗材和功率模块的备件周期。距离近的厂商在长三角当天能到,跨省的要把到场时限写进合同。
只比每安培单价,不问调试谁做、数据谁给。设备便宜两万,效果差一截,考核还是不达标,省的钱全搭进去。
把出厂默认当最终参数。3–13 次的默认设置对 3 次谐波突出的现场未必合适,投运后不看频谱、不做针对性调整,等于买了没调。
辅材放任自流。CT 精度不足、电缆不升档、采样线不屏蔽,设备再好也测不准、补不齐,最后互相扯皮。
如果现场谐波只是轻度超标、距考核限值还有余量,先做一次测试再决定要不要上 APF,比直接采购更稳妥;有些现场的问题其实是无功不足或三相不平衡,先做补偿和无功治理,谐波考核可能已经过了。
另一种情况是先扩容后治理:变压器已经在规划增容、负载结构要变,这时候装的 APF 容量参数很可能白算一遍,等负载定下来再配更省钱。
看谐波是否固定、是否变化。无源滤波器针对固定次数的谐波,成本低、结构简单,但负载变化大时容易失配,还存在与系统谐振的风险;APF 采用 IGBT 自换相、三电平拓扑,按实时检测的谐波输出反向电流,对多次谐波和变化负载适应性更好。两者也可以组合:无源承担基础补偿,有源做动态精细治理。
看实测频谱。3 次谐波突出的现场(大量单相整流负载)需要把 3 次的补偿比例设上去;以 5、7 次为主的变频负载,默认值往往够用。关键是投运后要对比补偿前后的 THD,而不是装完就认为完成。
补偿方向会反,谐波不但没抵消,反而被放大,装置可能直接报警跳闸。所以调试第一步就核 CT 方向:P1 朝电源侧、P2 朝负载侧,再按实际互感器设变比。这也是「调试必须有人现场做」的原因。
常规配置下一块监控屏管理 6 台模块左右,具体按型号与容量确定。后续负载增加时加模块、改拨码地址即可,不需要整柜更换。多模块并机时通讯地址不能重复,这一点调试时要交代清楚。
建议每月清洗或更换一次。APF 靠风冷散热,滤网堵了散热变差,补偿效果会跟着下降,严重时触发过温保护停机。这一条应该写进客户的维护计划,而不是等报警了才想起来。
不能。设备内部有直流母线电容,断电后要等约 10 分钟放电完毕才能拆装,检修前应确认指示灯或母线电压已降到安全范围。这条要写进作业指导书。
可以先测再定。如果谐波距考核限值还有余量,先做一次测试、把无功率因数和不平衡治理好,可能就不需要 APF。反过来,如果已经出现电容柜鼓包、熔断器频繁熔断、中性线发热,就不要再等了。
因为主功率回路走的是高频电流,电缆载流量要上调一档;采样线要用屏蔽双绞线并按距离选截面;CT 精度要 0.5 级及以上。这三样任一项不到位,设备参数再好也补不准。厂家愿不愿意在图纸会审阶段把这些提出来,是判断服务深度的一个直接信号。
